Här kan du läsa mer om de kontrollpunkter som är ett krav för att solcellsanläggningen ska uppfylla branschreglerna Säker Sol.

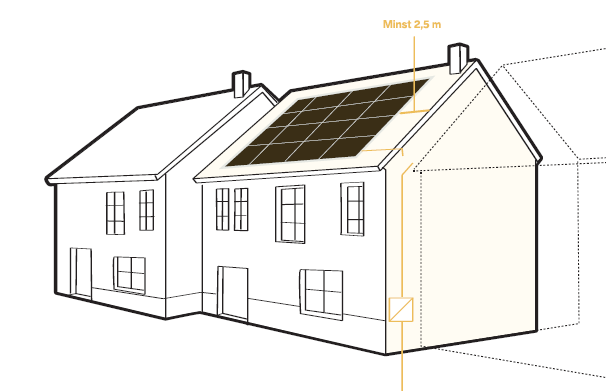

Planera

En solcellsanläggning är en relativt komplicerad elanläggning som kräver gedigen planering av projektering, montage och arbetsmiljö.
Följande kontrollpunkter är ett krav för att solcellsanläggningen ska uppfylla branschreglerna Säker Sol och ska utföras innan utförande av solcellsanläggningen påbörjas. Notera att för vissa kontrollpunkter krävs att även en notering dokumenteras.


Det är viktigt att understryka att kontrollpunkterna i branschreglerna ska ses som ett minimikrav och att varje anläggnings förutsättningar måste beaktas för en fullständig kontrollplan. I webbverktyget kan egna kontrollpunkter enkelt läggas till.

1. Anläggningskännedom
  • 1.1. Anläggningskännedom enligt punkter för planering i Bilaga 1 Metod för solcellsinstallationer, har tillämpats.
  • 1.2. Snö- och vindlastberäkning är utförd.
    SEK Hb 444 712.505.102-4
  • 1.3. Växelriktare
    SEK Hb 444 712.514.107
    Anmärkning: Fabrikat och modell av växelriktare ska dokumenteras i webbverktyget Säker Sol
  • 1.4. Solcellsmoduler
    SEK Hb 444 712.514.107
    Anmärkning: Fabrikat, modell och antal solcellsmoduler ska dokumenteras i webbverktyget Säker Sol
2. Elnätbolaget
  • 2.1. Fabrikat och typ av växelriktare finns noterad på Energiföretagens Rikta rätt-lista eller uppfyller kraven enligt samma lista.
  • 2.2. Föranmälan inklusive ALP-blankett till nätföretaget är upprättad och undertecknad av både elinstallationsföretag och anläggningsinnehavare samt inskickad.
  • 2.3. Installationsmedgivande från nätföretaget är mottaget.
  • 2.4. Hänsyn till elnätsbolagets krav i samband med idrifttagning har beaktats.
    SEK Hb 444 551.7.3.
    Anmärkning: Särskilda krav från elnätsbolaget dokumenteras i webbverktyget Säker Sol. Beakta specifikt krav kring provdrift av solcellsanläggningen. Saknas särskilda krav ska det dokumenteras i webbverktyget Säker Sol.
3. Kommunen
  • 3.1. Där så krävs har startbesked från kommunens byggnadsnämnd erhållits.
    Anmärkning: Ärendenummer för startbesked dokumenteras i webbverktyget Säker Sol. Saknas krav på startbesked ska det dokumenteras i webbverktyget Säker Sol.
4. Räddningstjänsten
  • 4.1. Hänsyn till den kommunala räddningstjänstens eventuella rekommendationer har tagits.
    Anmärkning: Rekommendationer från den kommunala räddningstjänsten dokumenteras i webbverktyget Säker Sol. Saknas rekommendationer från den kommunala räddningstjänsten ska det dokumenteras i webbverktyget Säker Sol.
5. Försäkringsbolaget
  • 5.1. Särskilda krav från försäkringsbolaget har beaktats.
    Anmärkning: Särskilda krav från försäkringsbolaget dokumenteras i webbverktyget Säker Sol. Saknas särskilda krav från försäkringsbolaget ska det dokumenteras i webbverktyget Säker Sol.
6. Elsäkerhet
  • 6.1. Kontrollplan i branschreglerna Säker Sol, med eventuella tillägg, tillämpas.
  • 6.2. Metod enligt Bilaga 1 Metod för solcellsinstallationer tillämpas.
    ELSÄK-FS 2017:3 3 kap 8 §
  • 6.3. Alla arbetstagare som ska utföra elinstallationsarbete har tillräcklig kompetens och är noterade i entreprenörens, alternativt underentreprenörens, egenkontrollprogram.
    Elsäkerhetslag 2016:732 27 §, ELSÄK-FS 2017:3 3 kap 5 §
  • 6.4. Riskbedömning för om skydd mot transienta överspänningar har utförts. SEK Hb 444 712.443.4
    Anmärkning: Resultatet av riskbedömningen ska dokumenteras i webbverktyget Säker Sol
  • 6.5. Behov av anordning av överströmsskydd har beaktats.
    SEK Hb 444 712.43
    Anmärkning: Slutsats kring behovet av överströmsskydd ska dokumenteras i webbverktyget Säker Sol.
7. Arbetsmiljö
  • 7.1. Alla arbetstagare har tillräckliga kunskaper om arbetet och dess risker.
    AFS 2023:3 10 §
  • 7.2. Riskbedömning är utförd enligt företagets rutin för systematiskt arbetsmiljöarbete.
    AFS 2023:1 11 §
  • 7.3. Skyddsåtgärd(er) utifrån riskbedömning är vald(a).
    AFS 2023:3 13 §
    Anmärkning: Vald(a) skyddsåtgärder ska dokumenteras i webbverktyget Säker Sol. Beakta särskilt gemensamt fallskydd, tunga lyft samt skyddsåtgärder för elsäkerhet vid arbete genom exempelvis EvA
    .
  • 7.4. Arbetsmiljöplan finns för de fall där Arbetsmiljöverket kräver det.
    AFS 1999:3 8 §
    Anmärkning: Om krav på arbetsmiljöplan ej föreligger, ska det dokumenteras i webbverktyget Säker Sol.
  • 7.5. Byggherren eller byggherrens ställföreträdare är utsedd och överenskommen med kund.
    Anmärkning: Byggherren eller byggherrens ställföreträdare ska dokumenteras i webbverktyget Säker Sol.
8. Avtal
  • 8.1. Skriftligt avtal mellan entreprenör och kund har upprättats i samband med uppdrag.
    Anmärkning: Val av avtal ska dokumenteras i webbverktyget Säker Sol.

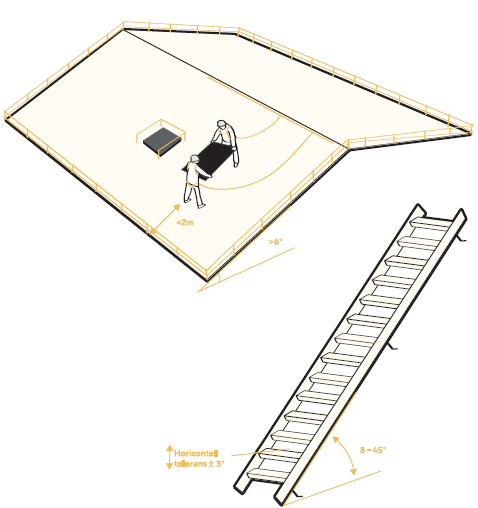

Utföra

Utförandet av en solcellsanläggning omfattar allt arbete på plats hos kund. Följande kontrollpunkter ska utföras under och efter montage. Notera att för vissa kontrollpunkter krävs att även en notering dokumenteras.

Det är viktigt att understryka att kontrollpunkterna i branschreglerna ska ses som ett minimikrav och att varje anläggnings förutsättningar måste beaktas för en fullständig kontrollplan. I webbverktyget kan egna kontrollpunkter enkelt läggas till.

9. Leveranssäkerhet
  • 9.1. Solcellsanläggningen är levererad utan skador och enligt skriftligt avtal.
  • 9.2. Solcellsmodulerna är monterade så att skuggning minimeras.
    SEK Hb 444 712.31.101.1.6
10. Arbetsmiljö
  • 10.1. Skyddsåtgärder enligt planering är vidtagna.
    AFS 2023:3 13 §
    Anmärkning: Vidtagna skyddsåtgärder ska dokumenteras i webbverktyget Säker Sol. Beakta särskilt gemensamt fallskydd, tunga lyft samt skyddsåtgärder för elsäkerhet vid arbete genom exempelvis EvA.
  • 10.2. Fästanordningar för personlig fallskyddsutrustning i samband med service och underhåll är monterad i de fall Arbetsmiljöverket kräver det.
    Anmärkning: Om montage av fästanordningar för personlig fallskyddsutrustning ej monterats, ska det dokumenteras i webbverktyget Säker Sol.
11. Elsäkerhet
  • 11.1. Kablage som används inom solcellsblocket är avsett för likström och uppfyller övriga krav.
    SEK Hb 444 712.521.101.1
  • 11.2. Strängkablar mellan moduler är skyddade av rör eller annan kapsling alternativt skyddade mot mekanisk skada och förlagda så att mekaniska krafter avlastas så att det förebyggs att ledarna lossnar från sina anslutningar.
    SEK Hb 444 521.104
  • 11.3. Strängkablar är monterade med hänsyn till höga temperaturer och temperaturväxlingar.
    SEK Hb 444 712.101.1.6, 712.510.3
  • 11.4. Kablar är fastsatta med hänsyn till yttre förhållanden.
    SEK Hb 444 712.522.101
  • 11.5. Stick- och anslutningsdon som ska kopplas ihop är av samma typ från samma tillverkare.
    SEK Hb 444 712.526.1
  • 11.6. Solcellsmodulerna är monterade enligt tillverkarens anvisningar.
  • 11.7. Solcellsinstallationen är vald och monterad så att underhåll kan utföras på ett säker sätt samt monterad så att dess viktiga delar med avseende på materiel inklusive ledningssystem är lätt åtkomliga för betjäning, inspektion och underhåll.
    SEK Hb 444  712.513.101 och 513.1.
  • 11.8. Komponenter är avsedda för likspänning där så är tillämpligt.
    SEK Hb 444 712.512.1.1.102.1
  • 11.9. Matning mellan växelriktare och gruppcentral är av rätt typ och dimension samt förlagd på korrekt sätt.
  • 11.10. Frånskiljningsanordningar har installerats på såväl lik- som växelströmssidan om växelriktaren.
    SEK Hb 444 712.536.2.101
  • 11.11. Växelriktare är korrekt installerad enligt tillverkarens anvisningar.
    SEK Hb 444 134.1.1
  • 11.12. Växelriktare eller extern enhet innehåller ett system för isolationsövervakning.
    SEK Hb 444 712.531.7
  • 11.13. Solcellsanläggningen är installerad på matningssidan av skyddsanordningarna i gruppledningen.
    SEK Hb 444 551.7.2
  • 11.14. Skydd mot transienta överspänningar enligt riskbedömning har monterats
    SEK Hb 444 712.443.4
    Anmärkning: Om skydd mot transienta överspänningar ej krävs enligt riskbedömning, ska detta dokumenteras i webbverktyget Säker Sol.
  • 11.15. Anordning av överströmsskydd har monterats.
    SEK Hb 444 712.43
    Anmärkning: Om anordning av överströmsskydd ej krävs ska detta dokumenteras i webbverktyget Säker Sol.
  • 11.16. Säkerhetsmärkning som anger att en solcellsanläggning finns monterad, är monterad.
    SEK Hb 444 712.514.101
  • 11.17. Varje punkt där det är möjligt att komma åt spänningssatta delar på likströmssidan har försetts med en varaktig märkning som anger att spänningssatta delar kan vara fortsatt spänningssata, även efter frånskiljning.
    SEK Hb 444 712.514.102
  • 11.18. Omriktarutrustning har en märkning som anger att den ska frånskiljas mot såväl likströms- som växelströmssidan innan underhållsåtgärder utförs.
    SEK Hb 444 712.514.103
  • 11.19. Elmateriel är korrekt märkta.
    SEK Hb 444 712.514
12. Provning
  • 12.1. Instrument avsedda för provning och kontroll av solcellsanläggningar har använts.
  • 12.2. Kontinuitetstest av funktionsutjämningsledare är utförd.
    SEK Hb 444 712.6
    Anmärkning: Mätvärdedokumenteras i webbverktyget Säker Sol. Om kontinuitetstest av funktionsutjämningsledare ej är tillämpligt, ska det dokumenteras i webbverktyget Säker Sol.
  • 12.3. Isolationsresistansmätning av strängkablar är utförd.
    SEK Hb 444 712.6
    Anmärkning: Mätvärde och väderförhållanden dokumenteras i webbverktyget Säker Sol.
  • 12.4. Polaritetstest av strängkablar är utförd.
    SEK Hb 444 712.6
  • 12.5. Mätning av strängkablarnas tomgångsspänning är utförd.
    SEK Hb 444 712.6
    Anmärkning: Mätvärde samt väderförhållanden dokumenteras i webbverktyget Säker Sol.
  • 12.6. Mätning av strängströmmarna är utförd.
    SEK Hb 444 712.6
    Anmärkning: Mätvärde samt väderförhållanden dokumenteras i webbverktyget Säker Sol.
  • 12.7. Funktionsprovning är utförd.
    SEK Hb 444 712.6 och 551.7.3
    Anmärkning: Mätvärde samt väderförhållanden i webbverktyget Säker Sol. Beakta elnätsföretagets rutiner kring idrifttagning av solcellsanläggningen innan funktionsprov utförs.
13. Mekaniskt arbete
  • 13.1. Snö och vindlastberäkningar följs.
    SEK Hb 444 712.515.102-4
  • 13.2. Kabelgenomföringar är av rätt typ och vädersäkrade.
  • 13.3. Solcellsmoduler och andra metallkomponenter inklusive monteringsramar, rör och kabelrännor, har monterats med hänsyn till termisk påverkan under de förväntade drifttemperaturerna enligt tillverkarens anvisningar.
    SEK Hb 444 515.101.1
  • 13.4. Bärande delar och fästen för solcellsmoduler uppfyller tillämpliga regler för byggnadsdelar, standarder och montageanvisningar från solcellsmodulernas tillverkare.
    SEK Hb 444 712.511.1
  • 13.5. Takbeklädnad som perforerats är tätad med erkänd metod.
  • 13.6. All märkning är tillförlitligt fäst och beständig.
    ELSÄK-FS 2022:3 11 §
14. Brandsäkerhet
  • 14.1. Solcellsanläggningen har frånskiljningsanordning enligt avstämning med den kommunala Räddningstjänsten.
    Anmärkning: Rekommendationer från den kommunala räddningstjänsten dokumenteras i webbverktyget Säker Sol. Saknas rekommendationer från den kommunala räddningstjänsten ska det dokumenteras i webbverktyget Säker Sol.
  • 14.2. Särskilda anslag som informerar räddningstjänsten om var solcellsanläggningen frånkopplas i händelse av brand är monterade.
    SEK Hb 444 712.514.103


Avsluta

Det sista momentet i installationen är att elinstallationsföretaget skickar in en färdiganmälan av anläggningen till nätföretaget.
En solcellsanläggning är en produktionsanläggning som ställer höga krav på kunden vad gäller funktion, verkningsgrad, service, skötsel och underhåll. Dokumentation av solcellanläggningen är därför en förutsättning för en säker anläggning.

Det är viktigt att understryka att kontrollpunkterna i branschreglerna ska ses som ett minimikrav och att varje anläggnings förutsättningar måste beaktas för en fullständig kontrollplan. I webbverktyget kan egna kontrollpunkter enkelt läggas till.

15. Leveranssäkerhet
  • 15.1. Färdiganmälan upprättad och inlämnad till elnätbolaget.
    SEK Hb 444 551.7.3.
  • 15.2. Kunden har informerats om att meddela försäkringsbolaget om slutförd solcellsinstallation.
  • 15.3. En särskild dokumentation över solcellsanläggningen är upprättad i egenskap av ett översiktschema över solcellsinstallationen
    ELSÄK-FS 2022:1 3 kap 6 -7 §, SEK Hb 444 712.514.5 och 712.514.107
  • 15.4. En särskild dokumentation över solcellsanläggningen är upprättad i egenskap av skötsel- och underhållsinstruktioner för växelriktare och solceller
    ELSÄK-FS 2022:1 3 kap 6 -7 §, SEK Hb 444 712.514.5 och 712.514.107
  • 15.5. En särskild dokumentation över solcellsanläggningen är upprättad i egenskap av en kopplingsinstruktion för solcellsinstallationen.
    ELSÄK-FS 2022:1 3 kap 6 -7 §, SEK Hb 444 712.514.5 och 712.514.107
  • 15.6. Anläggningsdokumentation kommer att överlämnas till kund efter avslutat uppdrag.
    ELSÄK-FS 2017:3 ELSÄK-FS 2022:1 3 kap 6 -7 §, ELSÄK-FS 2022:1 2 kap 2 §, 514.5.1Uppdragsbeskrivning och intyg genererat av webbverktyget Säker Sol kommer att överlämnas till kund efter avslutat uppdrag.

.
